满足电力需求!济宁市220千伏红星输变电工程投产送电

1月6日,济宁市220千伏红星输变电工程投产送电,为京沪高铁供电的220千伏王庄牵引站恢复双电源供电,标志着国网济宁供电公司2024年基建工程首战告捷,实现电网建设开门红,为迎峰度冬和春节保供电再添新保障。

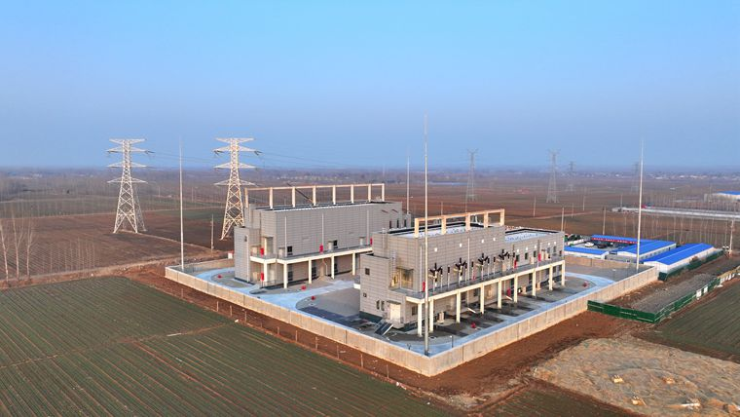

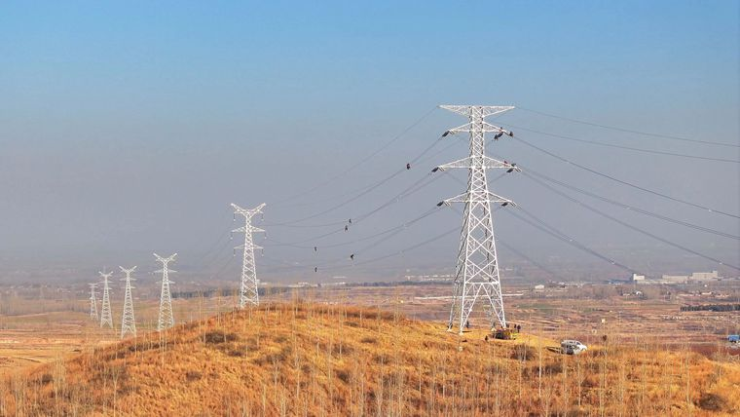

220千伏红星输变电工程是山东省重点工程,2022年6月29日开工建设。该工程采用智能变电站模块化建设,变电部分规划建设180兆伏安有载调压变压器3台,本期建设1台,220千伏出线4回,110千伏出线8回,10千伏出线12回。线路部分共108基铁塔,路径长度32.7公里,沿途跨越日兰高速公路、日兰高铁、兖石铁路、京沪高铁、京台高速,先后跨越110千伏线路3条次、35千伏线路3条次、10千伏及以下线路21条次,涉及2级风险重要跨越6项,重要线路跨越6项。

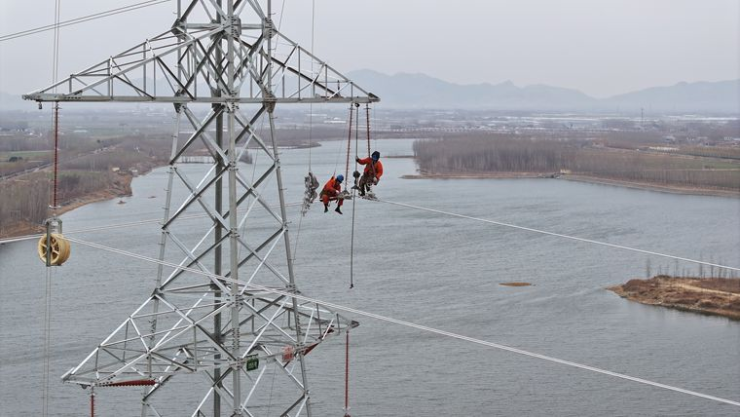

国网济宁供电公司高度重视工程建设,为全力推进跨越施工任务,积极与政府、铁路部门对接沟通,超前谋划、周密部署、统筹调度,顺利通过省公司专家组和济南铁路局涉铁办会审,高效完成批复手续办理。跨越铁路施工时,最大程度利用零点至凌晨四点宝贵“窗口”时间,克服跨度大、窗口期短困难,“夜间施工+白天巡检”24小时不停歇奋战,安全高效完成跨越施工作业,保证了工程整体施工进度。

各参建单位齐心协力、攻坚克难,强化优质工程示范引领,持续加强全过程质量管控,深入推进绿色建造,加强GIS主设备安装等关键环节管理,严把设备、材料监测关,做实过程质量验收、达标投产抽查监督,落实质量通病防治手册108项针对性措施,为全面推进电网绿色建造、质量提升奠定基础。

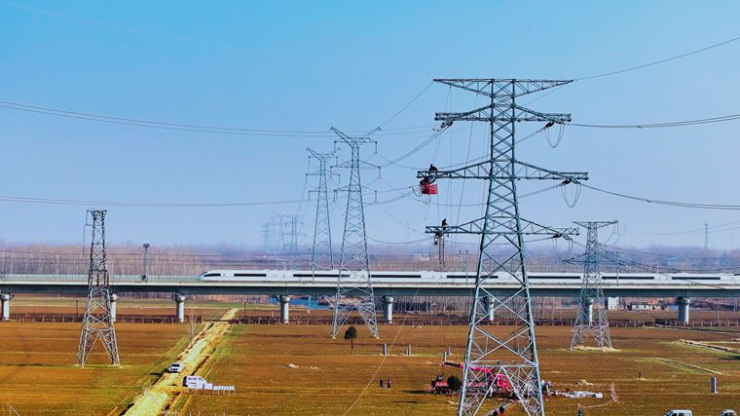

220千伏红星输变电工程的竣工投运,将有效缓解曲阜和陵城220千伏变电站供电压力,极大缩短京沪高铁王庄牵引站线路路径,为京沪高铁“经济大动脉”提供坚强电力保障。结合后期送出工程,将实现曲阜市北部及中部6座110千伏双通道双电源供电,解决周边110千伏变电站的串供问题,进一步改善曲阜市北部地区电网结构,大幅提高该区域供电能力和供电可靠性,服务地方经济社会高质量发展。
