运河新城高压管廊项目下穿运河隧道昼夜施工提速推进

经过56天的奋力冲刺、昼夜鏖战,日前,运河新城高压管廊工程京杭运河电力隧道始发井最后一幅地连墙,比预定时间提前10天浇筑完成,为项目后续顺利施工奠定坚实基础。

运河新城高压管廊主干工程全长约3.4千米,以济水大道(原105国道)与柳行路交叉口西侧为设计起点,沿柳行路北侧向东,下穿济水大道、老运河、京杭运河后至电厂变电站止。其中下穿京杭运河电力隧道总长625米,是本项目关键工程。

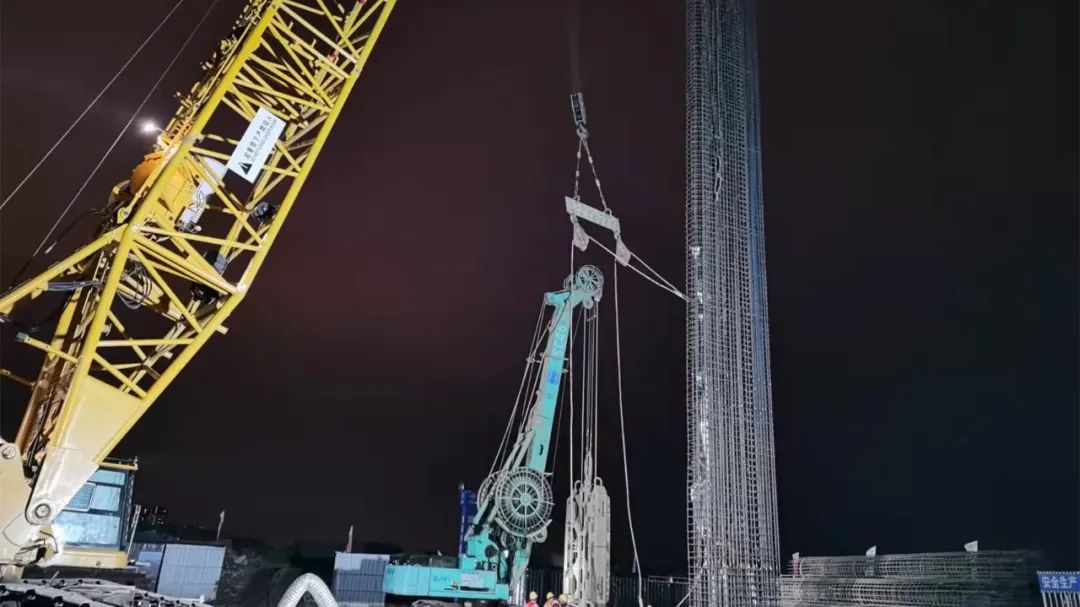

本次完成的地连墙为电力隧道过京杭运河段始发井,共计65幅,单幅长5.5米、宽1米,入地最深处达54米。地连墙钢筋最轻达40余吨,最重达78吨,建设过程中使用了400吨配合220吨级吊车进行吊装。

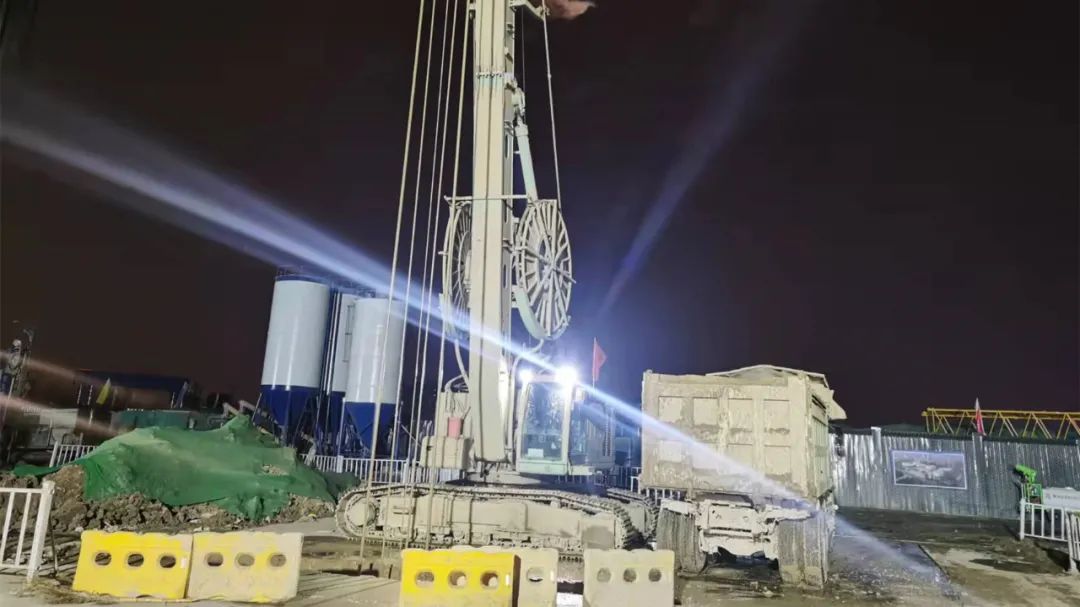

鉴于该项目技术复杂、施工难度较大,为确保安全优质施工,运河新城建设指挥部坚持一线督导、一线作战、强力推进。一是科学组织,制定周密细致的施工程序,确保施工有力有序进行;二是严格技术交底和安全教育,加强现场安全质量把控,尤其是起重吊装等高风险环节,严格执行“三检”制度落实;三是面对施工场地狭小问题,合理布设吊装点,为后续基坑及始发井土方开挖创造有利条件。
