日前,微山县陶官屯110kV线路工程正抢抓施工窗口期,多点位同步施工、高效率推进节点攻坚,湖西电网升级改造工作按照时间节点和施工方案有序提速建设,力争今年11月底完成变电站及线路工程。

近年来,随着微山湖西张楼镇、西平镇及周边乡镇工业经济快速发展,企业用电负荷及居民生活用电负荷逐步形成大规模增长,湖西变电站接带负荷升高。与此同时,区域分布式新能源持续并网,常规用电负荷与新能源出力叠加,进一步压缩现有变电容量裕度,供电瓶颈日益突出。当前微山县境内二级坝各节制闸供电、湖西乡镇民生供电主要依托35kV二级坝变电站保障,该变电站由35kV欢庄线二级坝分支及35kV赵坝线双电源供电。其中,35kV欢庄线二级坝分支线路总长约11.19千米,为二级坝片区主供电源,线路已超年限长期运行,全线采用18米非标老旧铁塔、LGJ-120型老旧导线。线路紧邻二级坝闸区水域,杆塔基础长期受湖水浸泡、风浪冲刷,基础侵蚀破损、设备老化问题突出,线路抗风、抗灾能力极差,遭遇大风、暴雨、台风等极端天气,极易发生倒塔、断线事故,直接威胁南水北调二级坝水利枢纽安全运行及辖区群众可靠用电,电网提档升级、隐患清零势在必行。国网微山县供电公司积极争取省市支持,实施陶官屯110kV输变电工程,将有效解决二级坝片区电网网架短板,消除老旧线路安全隐患,适配区域电荷增长需求提升湖区水利防汛及乡镇民生供电保障能力,为推进地方乡村振兴、生态保护,加快经济高质量发展提供坚实保障。

陶官屯110kV输变电工程涉及国家南水北调枢纽输水、微山湖区通航和防洪、渔业养殖等相关情况,施工区域处于煤矿区,场区地下水水位埋藏较浅,工程横跨湖泊及多条河流及沟渠,且工程局部杆塔位于煤矿塌陷区,工程施工环境复杂,难度较大。因此,项目实施前,微山县电力部门先后与水利部淮河水利委员会、南水北调东线山东干线有限公司、南四湖水利管理局二级坝水利枢纽管理局、济宁市行政审批服务局、大屯能源股份公司徐庄煤矿、微山县自然资源和规划局、微山县发展和改革局、微山县生态环境局等县直相关职能部门及微山欢城镇、西平镇、张楼镇、沛县大屯街道等地方政府就手续办理、征地迁占等相关事宜多次沟通、协调解决,保障线路走廊畅通。

陶官屯110kV输变电工程新建铁塔30基,新建及改造110kV架空线路总长11.65千米,包含四回架空线路8.4千米。针对新建线路与存量线路交叉跨越冲突问题,项目同步实施110kV微水线局部优化改造,对微水线#70-#71档杆塔进行降高处理,为新建线路安全跨越创造条件。工程全线采用四回电源供电架构,供电保障能力大幅提升:一回电源取自220kV冯欢变电站预留110kV塔位,沿途跨越房庄河、G518国道、老运河、南水北调多级引水渠及二级坝多座节制闸、船闸,最终接入新建110kV陶官屯变电站;另一回电源依托退运原110kV欢留线、110kV微欢线优化T接组网,通过线路跳线调整、同塔架设优化,形成结构坚强、运行可靠的双回路供电网架。工程建成投运后,将同步拆除老旧35kV欢庄线二级坝分支隐患线路,彻底根除湖区老旧输电设备安全风险。


打造绿色样板工程,项目全线横跨南水北调引水渠、二级坝水利枢纽、京杭运河船闸、G518国道等重要水利、交通设施,湖区水上施工占比高、环水保标准严、跨障施工难度大。施工全过程严格服从地方抗旱防汛指挥部、淮委二级坝管理局统一调度,坚持“不强干、不蛮干、不带险作业”原则,严格落实输变电工程各项安全强制措施,全面推广机械化施工、无人机跨障展放、水上泥浆闭环处置、油污源头防控等绿色施工工艺,严格执行标准工艺与水土保持验评规范,全力守护南四湖、南水北调水源地生态安全,实现安全施工、绿色施工、文明施工。

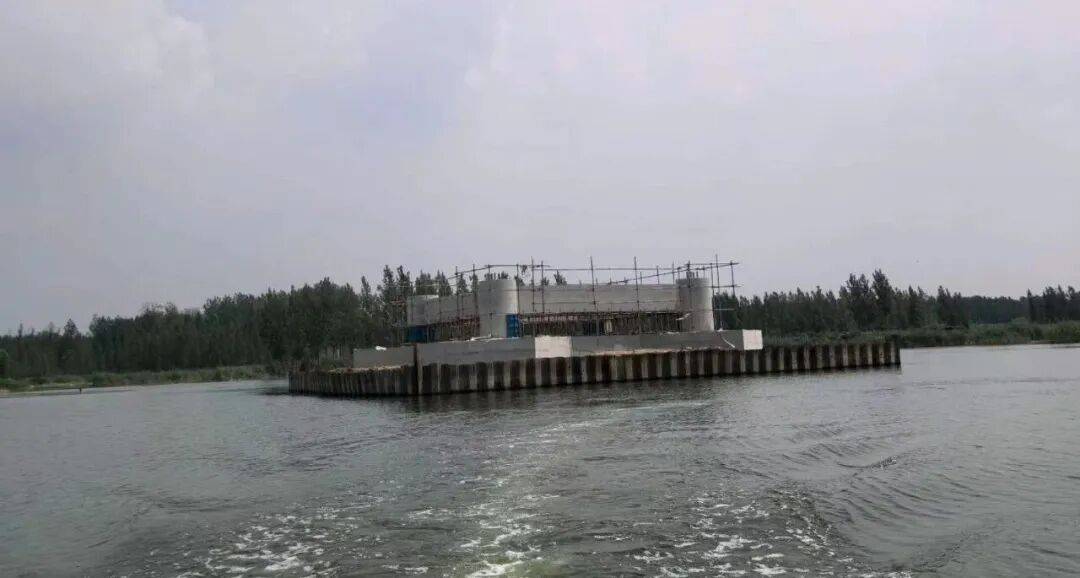

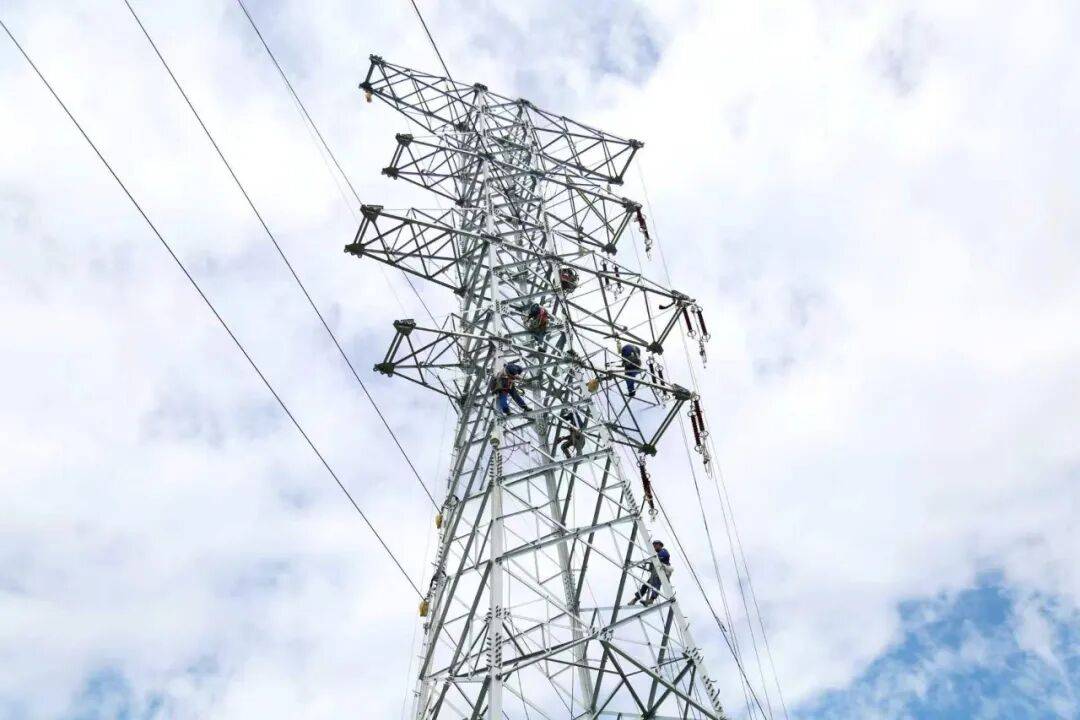

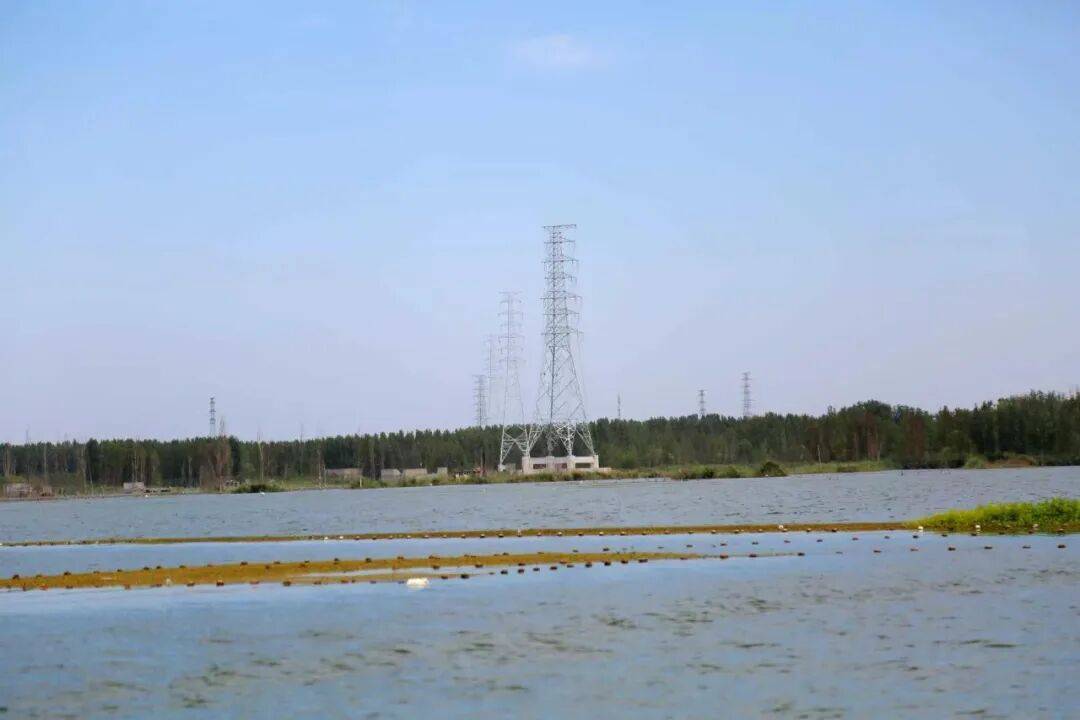

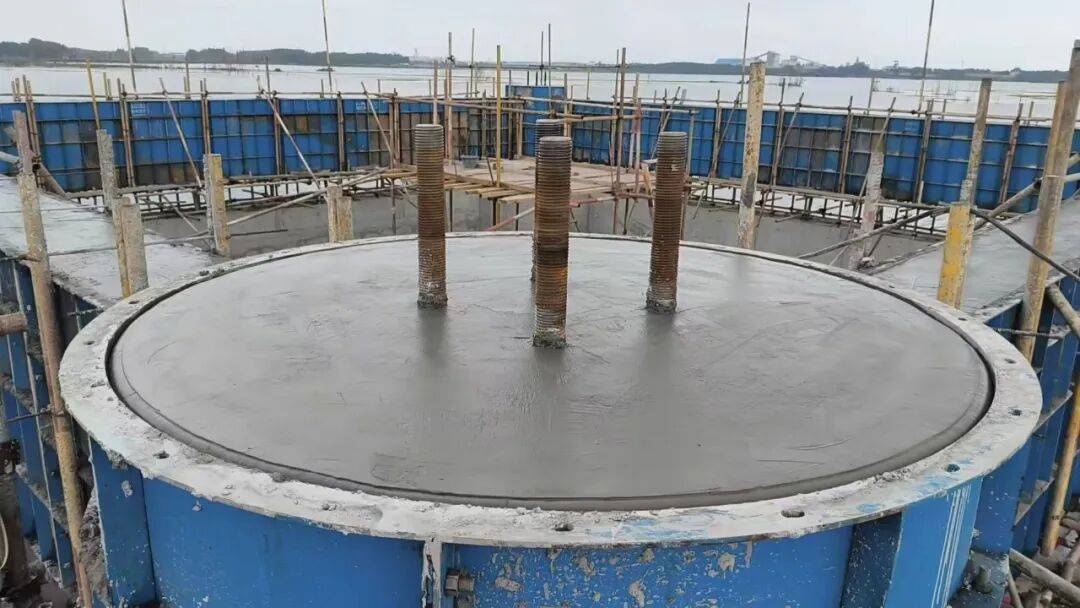

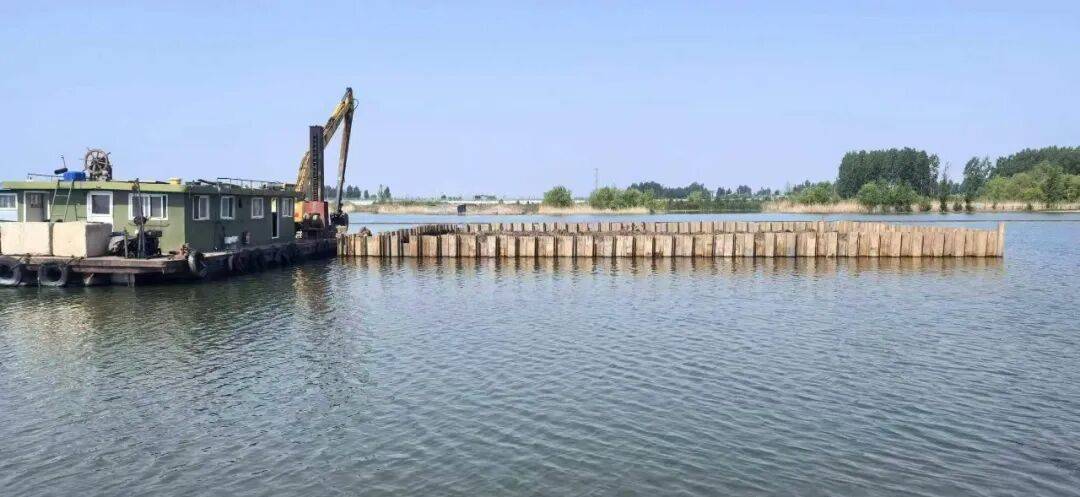

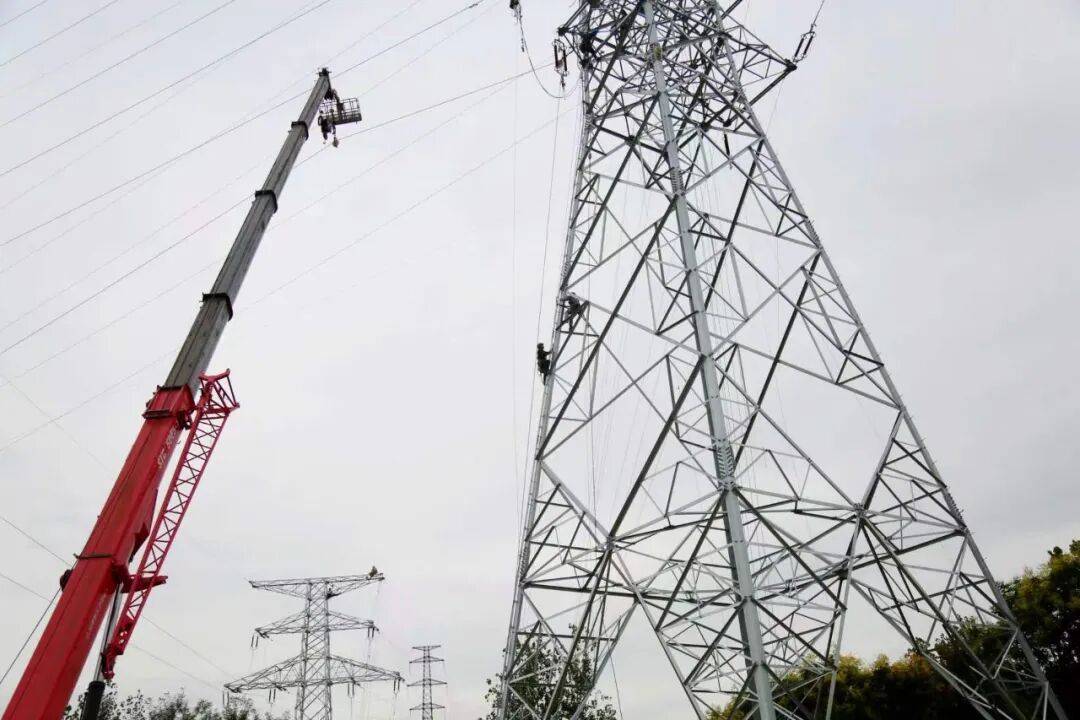

截至目前,项目整体施工进度稳步推进,各分项工程有序落地。全线30基铁塔基础已完成29基,仅剩#A18一处湖区塔基正在有序施工;铁塔组立累计完成24基,进度伴随基础凝固强度可控有序;导线架设工作多点铺开,已顺利完成#A1-#A10段、#A20-#A24段、#A20-#D2段、#D1-#A2段架空导线架设作业。顺利完成110kV微水线、35kV欢庄线#17杆至二级坝分支#2杆导地线拆除多项关键节点施工任务,开展了35kV欢庄线#17杆至新D1塔、新B1塔至陶官屯A2塔导地线展放施工,为后续线路贯通、网架成型奠定了坚实基础,力争今年11月底完成变电站及线路工程建设任务。
