春潮涌动催奋进,实干攻坚正当时。当前,济宁太白湖新区统筹推进科创、安居、康养、便民、文旅交通等重点项目建设,各项目多点突破、稳步推进,全体建设者抢工期、保安全、提质量,以高质量项目为太白湖新区及济宁市发展注入强劲动能。

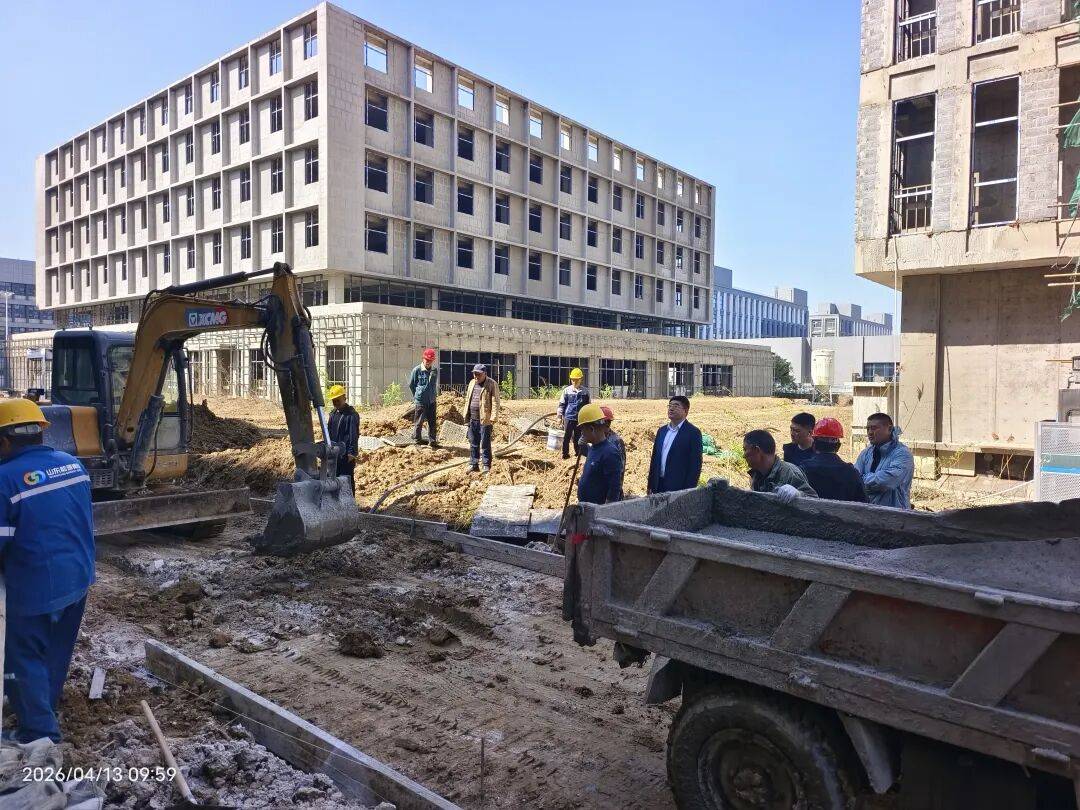

济宁大学科技园已全面复工,项目指挥部提前排查安全隐患、储备建材、保障人员到岗,为复工筑牢基础。目前四栋主体已封顶,正推进内部砌筑和外立面施工,实行倒排工期、挂图作战,预计2027年上半年投用。该项目总投资约8亿元、建筑面积12万平方米,采用“边建设、边招商、边服务”模式,聚焦三大主导产业,建成后可容纳近百家科创企业、带动超万人就业,依托党建引领和专班服务,打造区域科创核心策源地。

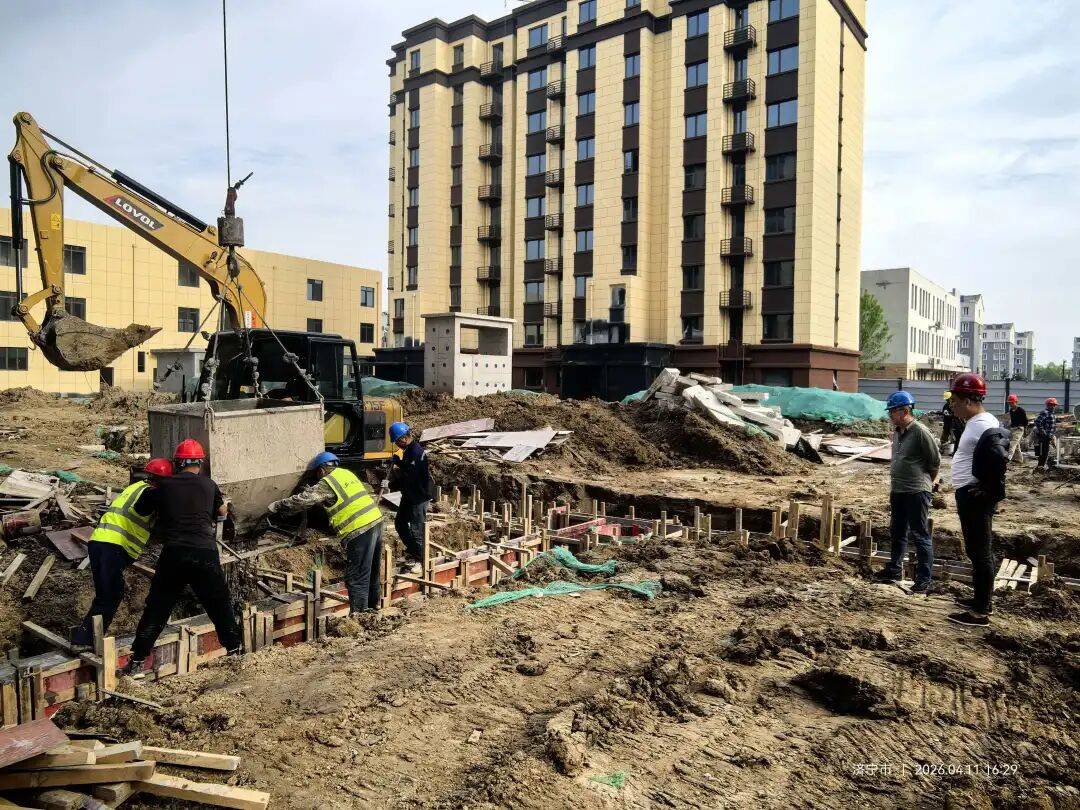

聚焦民生安居,石桥镇“七村一校”压煤搬迁项目稳步推进,该项目总建筑面积约50万平方米,分三期实施,三年内安置约3000户村民,计划今年6月、12月先后交付一、二期,明年年底完成三期交付。目前安置房宜居风貌初显,基础及公共配套加快完善,集团严守质量安全底线、落实安置政策,同步启动搬迁筹备,切实把民生工程办成民心工程。

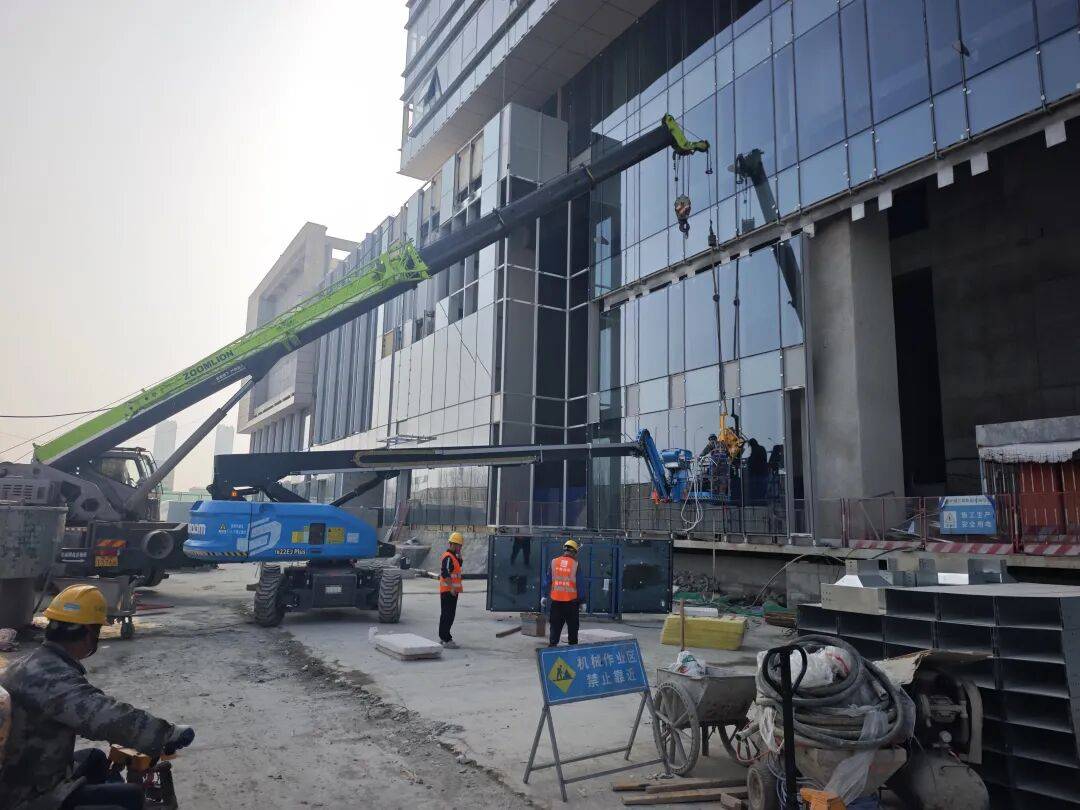

在科创产业赋能方面,济宁京杭大数据产业园基础设施项目(A2地块)攻坚推进、成效显著。该项目总建筑面积约23万平方米,规划建设城市大数据运营中心、创新创业中心等设施,总投资超21亿元,是提升济宁中心城区首位度的重点项目。目前项目1号楼幕墙安装稳步推进,2号楼全力开展内部安装工程,此前已提前完成幕墙单元板块安装封顶目标,项目专班驻守现场、常态化调度,严控安全质量,力争早日竣工投用,建成后将集聚金融机构、数字经济等产业,打造辐射鲁南的综合型产业园区,为区域产业转型升级注入新动能。

在康养服务领域,太白湖凤凰颐养中心改造进展向好,主体墙体拆除已完成,一楼大厅改造超90%,直饮水系统进入试压调试阶段,LED电子屏即将进场安装,餐厅改造、适老化样板间建设有序收尾,正高标准推进,力争早日投用,为老年群体提供优质颐养服务。
围绕便民配套,京杭智慧农贸市场昼夜攻坚,总土方开挖18万立方米已完成95%,基础构筑物全部完工,基坑及结构桩施工稳步推进。施工团队实行夜间加班攻坚,严控安全质量,力争早日建成标准化智慧农贸市场,补齐便民商业配套,服务群众“菜篮子”。

文旅交通方面,运河步道项目成效显著,老运河西岸800米示范段已竣工投用,东岸300米即将开展苗木栽植;太白湖景区段路面翻新、划线全部完成,梁济运河段划线基本收尾,全力推动生态步道早日全线亮相,丰富群众休闲体验。

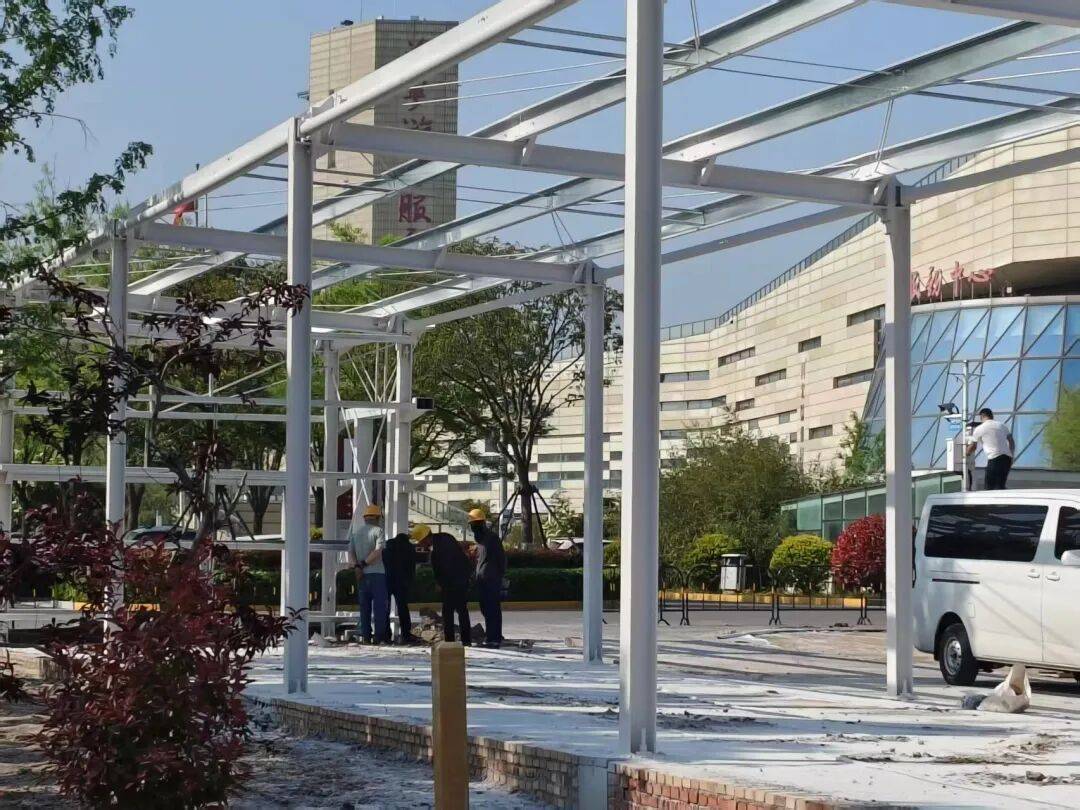

与此同时,游客服务中心旅游交通枢纽进入收尾关键期,用电设备进场安装、钢结构车棚装修有序推进,人行出入口绿化提升全部完成,预计本月底完工交付,将完善旅游交通配套,提升游客出行体验,支撑区域旅游发展。

当前各重点项目进入攻坚冲刺阶段,坚持“进度、安全、质量”三位一体,科学推进、严控底线。 下一步,锚定目标、压实责任,推动各项目提速落地,以精品工程完善城市功能、厚植民生底色,提升群众幸福感。
