按照济宁市委、市政府重点工作“百日攻坚”动员令要求,中心立即行动,坚持“开局就是战斗、全年都要攻坚”,迅速进入战斗状态,组织各重点公路项目抢抓当前春季施工黄金时期,“大干一百天、冲刺上半年”,掀起大竞赛大比武春季施工热潮。
一是细化攻坚措施。2020年中心承担年度攻坚重点项目5项,分别为枣菏高速、董梁高速、新机场高速、环湖大道东线工程太白湖新区段、G327曲阜张阳至任城长沟段改建。每个重点项目制定攻坚方案和攻坚清单,细化攻坚目标、保障措施,明确攻坚责任和时间节点,由中心一名领导牵头成立工作专班,下沉项目一线,主动靠上服务,开展“为企业解难题”活动,全力帮助施工单位协调解决复工用工紧张、施工原材料供应短缺、征地拆迁环境保障等问题。
二是加大多方投入。枣菏高速、董梁高速、新机场高速、环湖大道东线工程太白湖新区段、济徐高速太白湖互通立交、京台高速改扩建等续建项目自2月份陆续复工以来,各项目施工单位在严格落实疫情防控措施的同时,加快复工复产步伐,加大复工人员、机械设备投入,增加施工作业点和工作面;全市重点工作“百日攻坚”动员大会后,各项目迅速启动攻坚行动,紧紧抓住当前施工有利时期,科学安排施工工序,上足人员机械,开足马力,压茬推进,全力推进项目建设。
三是强化督导调度。对重点项目进展实行“周调度、月通报”,严格落实挂图作战、“蓝黄红”牌制度,以目标倒逼责任落实;统筹抓好项目疫情防控、安全生产、环保施工、“廉政进工地进项目”等工作,加细加严各项监管措施,努力把每个重点项目打造成平安工程、绿色工程、廉洁工程。
目前,公路各重点项目累计返岗施工人员7412人,工程建设正紧锣密鼓,加快推进。枣菏高速累计完成路基工程93.16%,路面工程48.05%,桥梁工程94.26%;董梁高速累计完成路基工程98.52%,路面工程32.52%,桥梁基础及下部结构 96.28%,桥梁上部结构78.04%;新机场高速高新区高架桥和微山县两城枢纽互通进行桩基施工,征地拆迁正在加快推进;环湖大道东线工程太白湖新区段累计完成路基工程6%、大中桥下步结构34%、箱梁预制12.6%;G327曲阜张阳至任城长沟段改建项目已完成勘察定界,清表工作正积极开展,泗河大桥已进场施工;济徐高速太白湖互通立交累计完成机电工程95%、交安工程98%,绿化工程已完成;京台高速改扩建累计完成路基工程48.6%,路面工程9.5%,桥涵工程28.2%。
新机场高速高新区高架桥便道施工

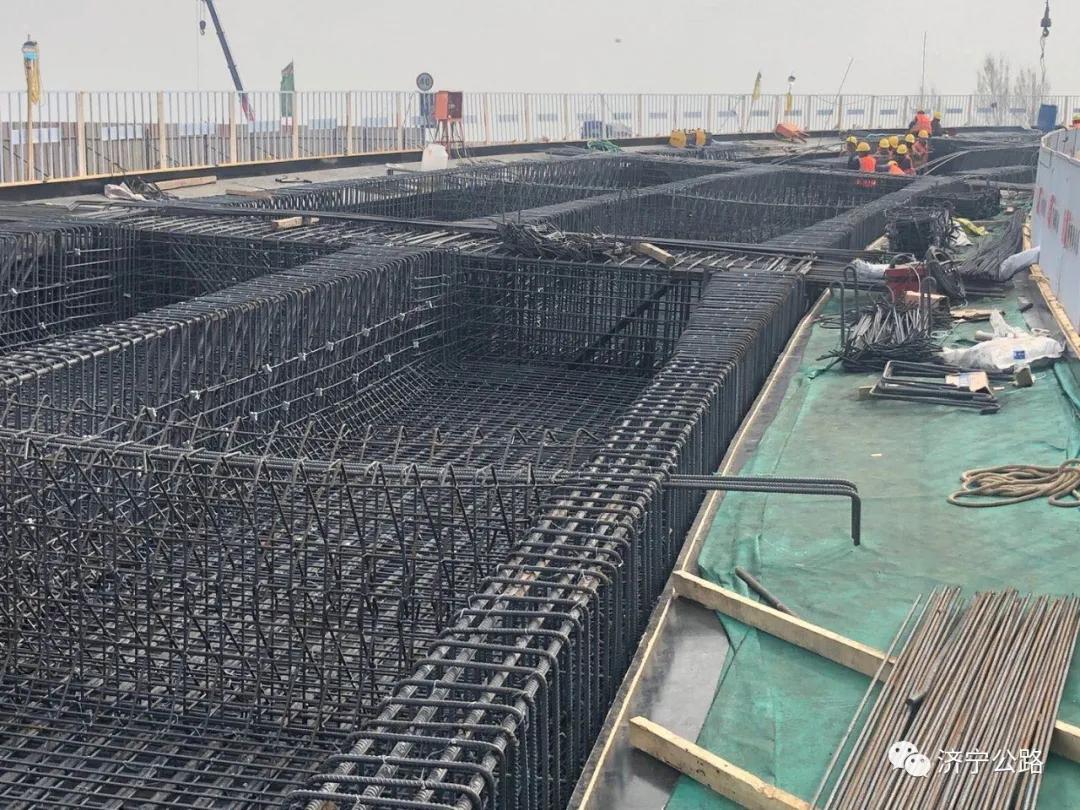

环湖大道东线太白湖新区段起点互通箱梁施工

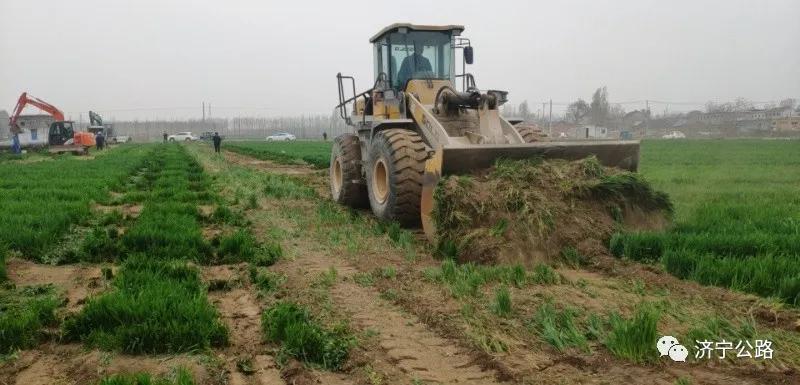

G327曲阜至任城段改建工程清表现场

枣菏高速鱼台段水稳摊铺

董梁高速跨京九铁路转体桥首节墩柱浇筑
